Update zu Retainer & Stundenkontingent.
Projektbericht ergänzt

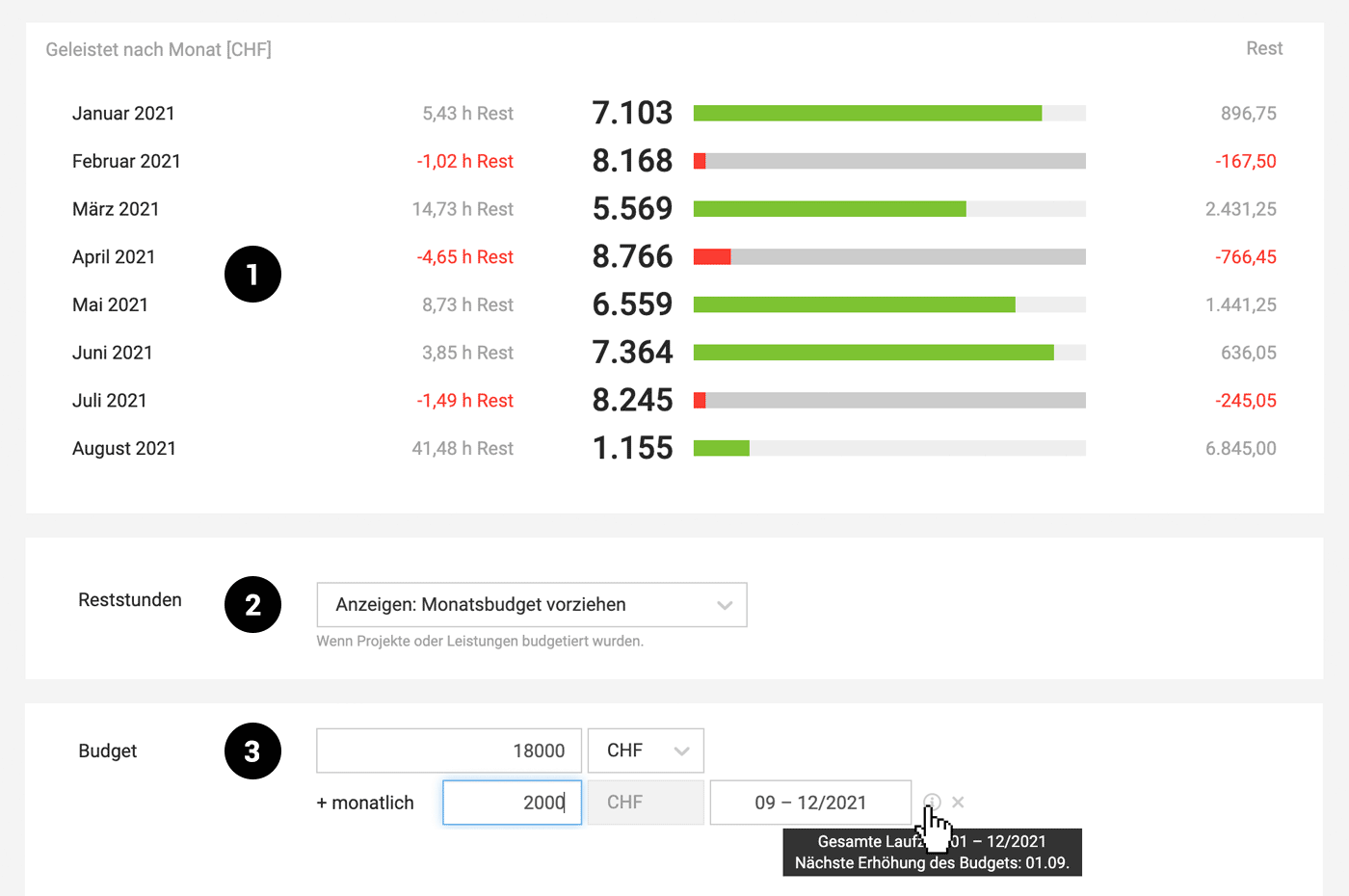

Bei monatlichem Budget wird der Projektbericht automatisch um ein zusätzliches Berichte-Feld ergänzt: Eine Monatsübersicht, die Budget, Verbrauch und Rest angibt (1).
Es werden alle Monate der gesetzten Laufzeit angezeigt. Wurden Leistungen ausserhalb der Laufzeit erfasst, zeigt MOCO diese Monate zusätzlich (ohne Budgetbalken) in grau an.
Es werden alle Monate der gesetzten Laufzeit angezeigt. Wurden Leistungen ausserhalb der Laufzeit erfasst, zeigt MOCO diese Monate zusätzlich (ohne Budgetbalken) in grau an.
Option: Reststunden-Anzeige zum Monat
Bisher hat sich die Reststunden-Anzeige in der Zeiterfassung auf das aktuelle Projektbudget bezogen – so standen auch eventuelle Puffer bei Retainern zur Verfügung. Neu kann man in den Einstellungen alternativ wählen (2), ob bei Monatsbudget nur dieses für die Reststunden-Anzeige bestimmend sein soll.
Wahl & Anzeige der Laufzeit
- Im Projektformular wird die Laufzeit gewählt. Nach Wahl wird der Monat angezeigt, ab dem das Monatsbudget automatisch monatlich zum Budget hinzukommt (in diesem Fall ist die nächste Erhöhung am 1. September). So fällt es leichter, die Mechanik mit dem kummulierenden Budget (Budget + Monatsbudget bis Ende Laufzeit) zu verstehen. Über das "i" rechts ist die komplette Laufzeit nachvollziehbar (siehe Abbildung 3).
- In der Detailansicht des Projekts wird zusätzlich die hochgerechnete Projektsumme angezeigt (Startbudget + Monatsbudget x Anzahl zukünftige Monate). Diese Projektsumme steht gesamthaft in der Planung für die Kapazitätsplanung zur Verfügung!
